Lắp Đặt Bể Phốt Tự Hoại 3 Ngăn Composite Đúng Kỹ Thuật — Quy Trình 7 Bước Và 9 Sai Lầm Phổ Biến Khiến Bể Hỏng Sớm

Mục lục [Ẩn]

Lắp đặt bể phốt tự hoại 3 ngăn composite tưởng đơn giản nhưng thực tế hơn 80% sự cố không xuất phát từ vật liệu mà từ sai lầm thi công. Bể nổi sau mùa mưa, rò rỉ ống ngầm, bồn cầu sục mùi hôi đều do những bước bị bỏ qua hoặc làm ẩu. Bài viết này phân tích từng bước thi công thực địa, chỉ rõ 9 sai lầm phổ biến nhất và hậu quả cụ thể, giúp chủ nhà lẫn đội thi công kiểm soát chất lượng công trình từ trước khi xúc nhát đất đầu tiên.

Lắp đặt bể phốt Composite đúng kỹ thuật

Lắp đặt bể phốt Composite đúng kỹ thuật







KEY TAKEAWAYS

  • Vị trí đặt bể phải đảm bảo khoảng cách tối thiểu đến móng nhà và nguồn nước — kiểm tra trước khi đào.
  • Hố đào cần rộng hơn bể tối thiểu 30–40 cm mỗi chiều để có không gian bọc bê tông.
  • Lớp cát lót đáy hố dày 10–15 cm là bắt buộc — không thay thế bằng đất đắp.
  • Ống vào phải cao hơn ống ra tối thiểu 5 cm — đảo ngược chiều này là hỏng toàn bộ hệ thống.
  • Bê tông bọc bể là yêu cầu kỹ thuật, không phải tùy chọn — đặc biệt ở vùng đất yếu và ngập nước.
  • Kiểm tra áp lực bằng nước trước khi lấp đất — bước này tiết kiệm chi phí sửa chữa gấp 10–20 lần về sau.

Trước Khi Đào Hố — 4 Việc Phải Kiểm Tra Để Không Hối Hận Sau

Phần lớn sự cố bể phốt composite xảy ra vì đội thi công bỏ qua giai đoạn khảo sát, vội vào đào hố ngay khi nhận lệnh. Bốn việc dưới đây mất không quá 2–3 giờ nhưng quyết định tuổi thọ của toàn bộ hệ thống.

Xác định vị trí đặt bể

Vị trí đặt bể phốt không được nằm ngay dưới kết cấu chịu lực (móng cột, móng băng), không quá gần nguồn nước sinh hoạt và không chặn đường thoát nước mặt của khu đất. Theo quy định hiện hành, khoảng cách từ bể phốt đến giếng khơi hoặc nguồn nước ngầm phải đảm bảo an toàn vệ sinh — trong thực tế thi công, con số 10 m là mức tối thiểu thường được áp dụng ở công trình dân dụng.

Ngoài ra cần kiểm tra hướng ống thoát nước từ nhà ra bể: vị trí đặt bể phải nằm thuận chiều dốc tự nhiên của ống, tránh phải nâng cao độ ống hoặc bơm cưỡng bức — hai giải pháp này đều là nguồn gốc của sự cố dài hạn.

Kiểm tra loại đất nền

Đất nền quyết định toàn bộ phương án thi công. Đất cứng ổn định (đất đỏ, đất pha sỏi) cho phép thi công tiêu chuẩn. Đất yếu, đất sét có hệ số co ngót cao, đất ngập nước theo mùa — mỗi loại cần phương án xử lý riêng về nền móng và chống nổi.

Hình ảnh thi công bể phốt 3 ngăn





💡 Pro-tip #1: Cách kiểm tra đất yếu/ngập nước không cần thiết bị: đào thử hố nhỏ 50×50 cm sâu 80 cm, đổ vào 1 xô nước (10 lít), chờ 30 phút. Nếu nước không rút hoặc rút chưa tới 50% — đất có vấn đề về thoát nước ngầm, bắt buộc phải xử lý nền và tính phương án neo chống nổi bể trước khi lên phương án thi công.

Xác nhận hướng ống vào/ra trước khi đặt thiết bị

Bể phốt composite 3 ngăn có ống vào và ống ra ở vị trí cố định trên thân bể. Nếu hướng ống không khớp với sơ đồ ống thoát nước của công trình, toàn bộ bể phải nhấc lên xoay lại — thao tác này sau khi đã đổ bê tông là không thể thực hiện.

Before khi đặt thiết bị xuống hố, người phụ trách kỹ thuật phải đối chiếu: hướng ống vào trùng với hướng ống thoát từ nhà vệ sinh, hướng ống ra trùng với hướng thoát về hố ga hoặc hệ thống thoát nước công trình.

Chuẩn bị vật tư đồng bộ trước ngày thi công

Thiếu vật tư giữa chừng là lý do phổ biến nhất dẫn đến thi công ẩu: thợ dùng vật liệu không đúng chủng loại vì không muốn dừng công trường. Danh sách tối thiểu cần chuẩn bị trước gồm: cát vàng hạt trung (không dùng cát mịn), xi măng + đá 1×2 để trộn bê tông bọc, ống PVC đúng đường kính theo thông số kỹ thuật bể, keo chuyên dụng cho mối nối ống vào vỏ composite (không dùng silicon thông thường), đai inox neo bể (nếu vùng ngập nước), nắp kiểm tra dự phòng.

Đào Hố Đúng Kích Thước — Sai 10 cm Là Bể Không Lắp Được Hoặc Bị Bó Chặt

Sai lầm cực kỳ phổ biến ở công trình dân dụng: đào hố vừa khít kích thước bể, nghĩ rằng tiết kiệm công đào và vật liệu bê tông bọc. Hệ quả là không có không gian điều chỉnh hướng ống, không thể đổ bê tông đều xung quanh, và bể bị đất ép không đều dẫn đến biến dạng theo thời gian.

Công thức tính kích thước hố

Kích thước hố = kích thước ngoài của bể + 35–40 cm mỗi chiều (hai bên hông và phía sau) + 15 cm phía trước (để thao tác đấu nối ống). Chiều sâu hố = chiều cao bể + 15 cm lớp cát lót đáy + 10 cm bê tông đáy (nếu đất yếu) + chiều cao phần nắp kiểm tra nằm dưới mặt đất hoàn thiện.

Bảng kích thước hố đào tham chiếu

Dung tích bể Kích thước bể (D×R×C) Kích thước hố tối thiểu Chiều sâu hố
500 L 90×90×90 cm 160×160 cm 130 cm
1.000 L 110×110×110 cm 185×185 cm 155 cm
1.500 L 120×120×130 cm 195×195 cm 175 cm
2.000 L 130×130×145 cm 205×205 cm 190 cm
3.000 L 150×150×160 cm 225×225 cm 210 cm

Lưu ý: kích thước bể cụ thể phụ thuộc nhà sản xuất — luôn lấy thông số kỹ thuật từ catalogue trước khi đào.

Độ dốc thành hố và gia cố vách

Đất cứng: thành hố có thể thẳng đứng. Đất rời, đất cát: thành hố cần vát dốc 10–15° hoặc gia cố bằng ván gỗ coffa tạm để tránh sụt lở trong quá trình hạ bể. Để coffa quá sát bể sẽ cản trở thao tác đổ bê tông bọc sau này.

Lớp cát lót đáy

Cát vàng hạt trung, dày 10–15 cm, đầm chặt bằng tay hoặc đầm cóc nhỏ. Mục đích: tạo mặt phẳng đỡ đáy bể đều, tránh lún điểm gây nứt vỏ composite. Tuyệt đối không thay bằng đất đắp dù đất đó mới đào lên — đất đắp có hệ số co ngót cao, lún không đều sau mùa mưa đầu tiên.

Hạ Bể Xuống Hố — Thao Tác Quyết Định Tuổi Thọ Toàn Bộ Hệ Thống

Dùng cẩu hay thủ công

Bể dưới 500 L: có thể hạ thủ công bằng 4–6 người với dây cáp mềm (không dùng xích sắt trực tiếp vào vỏ composite). Bể từ 1.000 L trở lên: bắt buộc dùng cẩu tay hoặc xe cẩu mini — hạ thủ công bể lớn là nguyên nhân thường gặp nhất của va đập làm nứt gờ ống hoặc biến dạng nắp.

Điểm móc cáp phải đúng vị trí tai cẩu đúc sẵn trên bể — không móc vào ống nối, không buộc vào thân bể tùy tiện.

Kiểm tra chiều hướng bể trước khi hạ

Trước khi bể rời khỏi mặt đất, đánh dấu bằng sơn xịt: mặt ống vào, mặt ống ra, hướng đặt nắp kiểm tra. Khi bể đang lơ lửng trên hố là thời điểm duy nhất điều chỉnh chiều hướng dễ dàng — sau khi chạm cát lót, việc xoay bể nặng hàng trăm kg mà không có thiết bị là cực kỳ khó.

Cố định tạm bể chưa đổ bê tông

Sau khi hạ bể xuống đúng vị trí, dùng 4 cọc gỗ hoặc thép chống tạm bốn góc bể để giữ không xê dịch trong thời gian đấu nối ống. Bể composite rỗng rất nhẹ — gió mạnh hoặc người bước vào cạnh hố có thể làm bể dịch khỏi vị trí đã căn chỉnh.

Xử lý bể ở vùng đất ngập nước

Đây là tình huống nhiều đội thi công bỏ qua gây hậu quả nghiêm trọng: bể composite rỗng có lực nổi lớn hơn trọng lượng bản thân khi nước ngầm dâng cao. Giải pháp bắt buộc: đổ tấm bê tông đáy hố dày 10–15 cm trước khi hạ bể, chôn sẵn 4 bu-lông neo, dùng đai inox bản rộng kẹp quanh thân bể và bắt vào bu-lông neo. Sau khi bê tông đáy đủ cứng mới tiến hành hạ bể.

Hạ bể phốt composite xuống hố an toàn bằng cẩu

Đấu Nối Ống Vào — Ra — Thông Hơi: Sai Một Chi Tiết, Hỏng Cả Hệ Thống

Đây là bước kỹ thuật có tỷ lệ sai lầm cao nhất, hậu quả lại âm thầm nhất — many công trình sai từ ngày đầu nhưng mãi 6–12 tháng sau mới lộ ra qua mùi hôi, tắc nghẽn, hoặc nước thải rò rỉ ngầm vào đất.

Cao độ ống vào và ống ra

Ống vào phải cao hơn ống ra tối thiểu 5 cm — đây là nguyên tắc cơ bản nhất của bể tự hoại 3 ngăn, đảm bảo nước thải chảy theo chiều từ ngăn 1 sang ngăn 2, ngăn 3 và ra ngoài theo nguyên lý bình thông nhau. Nếu ống vào thấp hơn hoặc bằng ống ra: nước thải sẽ chảy ngược, chất rắn tích tụ không đúng ngăn, toàn bộ hiệu suất xử lý sụp đổ.

Độ dốc ống dẫn từ nhà đến bể

Độ dốc chuẩn cho ống PVC thoát nước thải sinh hoạt là 1–2% (1–2 cm trên 1 mét chiều dài ống). Dốc quá ít (dưới 0.5%): nước chảy chậm, cặn bã lắng đọng trong ống, tắc dần. Dốc quá nhiều (trên 3%): nước chảy nhanh bỏ lại chất rắn trong ống — ống sạch nhưng chất rắn tích tụ sai vị trí, gây tắc cục bộ theo chu kỳ.

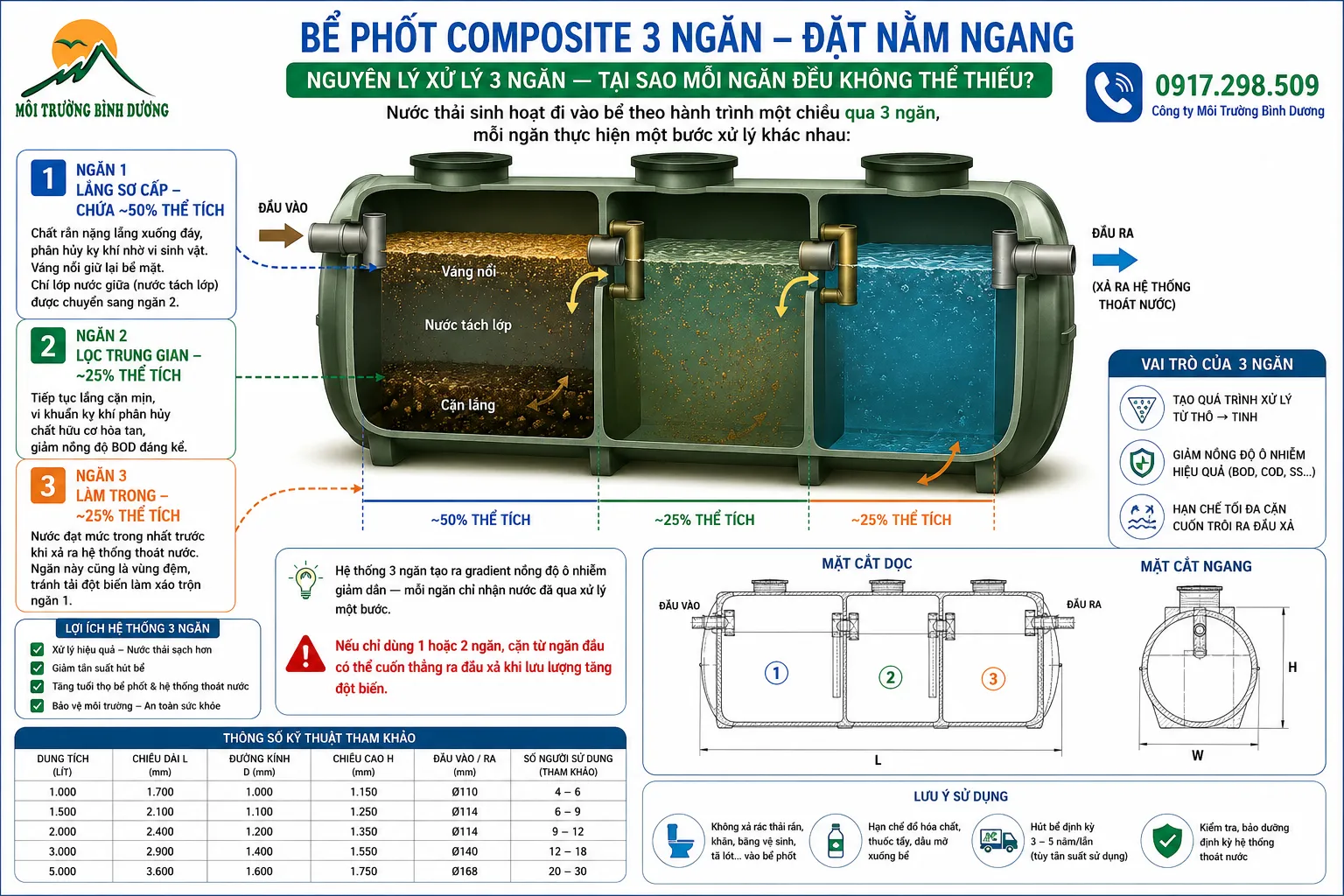

Hình ảnh nguyên lý hoạt động bể phốt 3 ngăn





💡 Pro-tip #2: Kiểm tra độ dốc ống không cần máy thủy bình: sau khi đấu nối xong, đổ 5 lít nước vào đầu ống phía nhà và bấm giờ. Trên đoạn ống 3 m, nước chảy hết trong 8–12 giây là chuẩn dốc 1–2%. Nhanh hơn 6 giây: dốc quá, nên kiểm tra lại cao độ. Chậm hơn 15 giây: cần điều chỉnh lại độ dốc trước khi lấp đất, nếu không tắc ống chỉ là vấn đề thời gian.

Ống thông hơi — bộ phận hay bị bỏ qua nhất

Ống thông hơi kết nối từ ngăn đầu tiên của bể lên trên mặt đất, cao tối thiểu 30–50 cm so với mặt đất hoàn thiện (hoặc cao hơn mái nhà nếu đặt bể trong công trình có mái che). Chức năng: cân bằng áp suất trong bể, thoát khí H₂S và CH₄ sinh ra từ quá trình phân hủy kỵ khí.

Bỏ ống thông hơi hoặc bịt đầu ống thông hơi dẫn đến: áp suất âm trong bể kéo nước xi phông trong bồn cầu, mùi hôi bị đẩy ngược vào nhà qua đường thoát nước sàn, và trong trường hợp khí tích tụ đủ nhiều — nguy cơ cháy nổ khi thi công hàn điện gần khu vực bể.

Làm kín mối nối ống vào vỏ bể

Vỏ bể composite có đặc tính giãn nở nhiệt nhỏ nhưng khác với PVC. Dùng silicon thông thường cho mối nối ống-vỏ bể là sai lầm phổ biến: silicon không bám vào bề mặt composite lâu dài, bong ra sau 1–2 năm do dao động nhiệt và rung động từ ống. Vật liệu đúng: keo epoxy chuyên dụng cho composite, hoặc ron cao su chịu môi trường kết hợp siết cơ học bằng mặt bích.

Đổ Bê Tông Bọc Bể — Bước Mà 70% Công Trình Dân Dụng Làm Sai Hoặc Bỏ Qua

Tại sao bắt buộc phải bọc bê tông

Nhiều chủ nhà và thậm chí một số đội thi công cho rằng bể composite đã cứng thì không cần bọc bê tông. Đây là hiểu nhầm nghiêm trọng. Bê tông bọc bể có 3 chức năng không thể thay thế: chống lực nổi khi nước ngầm dâng; phân phối tải trọng đất lấp đều lên toàn bộ thân bể thay vì tập trung tại điểm; và cố định vị trí bể không xê dịch theo thời gian khi đất co ngót theo mùa.

Với bể đặt dưới khu vực có xe tải đi qua, yêu cầu bê tông bọc và tấm đan bê tông cốt thép phủ trên đỉnh bể là bắt buộc — không thể thay bằng bất cứ giải pháp nào khác.

Cách đổ bê tông đúng — từng lớp, không đổ một lần

Mác bê tông tối thiểu: M200 (tỷ lệ xi măng : cát : đá = 1 : 2 : 3). Quy trình đổ: đổ lớp đáy hố 10 cm trước khi hạ bể (với đất yếu), sau khi hạ bể và đấu nối ống xong — đổ bê tông hai bên hông và phía sau bể theo từng lớp 30 cm, dùng que sắt chọc đều để bê tông chảy vào khe hẹp giữa vỏ bể và thành hố. Tuyệt đối không đổ toàn bộ một lần: áp lực bê tông tươi đổ cao một lần có thể làm biến dạng vỏ bể hoặc dịch chuyển bể khỏi vị trí đã căn chỉnh.

Bể dưới đường xe tải đi qua

Ngoài bê tông bọc thân, bắt buộc đổ tấm bê tông cốt thép dày tối thiểu 15–20 cm (thép Ø10, ô lưới 20×20 cm) phủ trên đỉnh bể, đặt trên các gối đỡ bê tông chứ không đặt trực tiếp lên nắp bể. Tấm đan này chịu tải trọng xe và truyền xuống đất xung quanh bể, không truyền trực tiếp vào vỏ composite.

Thời gian chờ trước khi lấp đất và sử dụng

Bê tông bọc cần tối thiểu 72 giờ (3 ngày) ở điều kiện thời tiết bình thường (nhiệt độ 25–35°C) trước khi lấp đất. Lấp đất sớm hơn khi bê tông chưa đủ cứng gây biến dạng và nứt lớp bọc. Sau khi lấp đất, chờ thêm 24 giờ trước khi xả nước thải vào sử dụng lần đầu.

Kiểm Tra Áp Lực Và Nghiệm Thu Trước Khi Lấp Đất — Bước Không Thể Bỏ Qua

Quy trình thử nước đơn giản

Sau khi đấu nối ống hoàn chỉnh và trước khi đổ bê tông bọc, thực hiện thử nước: bịt kín ống ra bằng nút cao su hoặc nắp mù, đổ nước sạch vào bể qua ống vào đến mực nước thiết kế (thường là 80% dung tích bể), chờ 2 giờ. Nếu mực nước giảm: có rò rỉ tại mối nối ống, gờ nối giữa các phần bể (với bể lắp ghép), hoặc vết nứt vỏ do va đập lúc hạ bể. Phát hiện và xử lý ngay trước khi đổ bê tông — sau khi đổ bê tông, sửa chữa mối nối chi phí cao gấp 10–20 lần.

Những lỗi chỉ phát hiện được ở bước này

Mối nối ống bị lệch không kín khít; vết nứt nhỏ trên vỏ bể do va đập lúc vận chuyển hoặc hạ bể; nắp kiểm tra không khít gioăng; độ dốc ống không đạt (quan sát hướng chảy của nước thử). Tất cả những lỗi này — nếu không phát hiện trước khi lấp đất — sẽ chỉ lộ ra sau 3–12 tháng sử dụng, lúc đó chi phí đào lên sửa chữa thường vượt 30–50% giá trị bể ban đầu.

Biên bản nghiệm thu sơ bộ

Chủ nhà có quyền yêu cầu đội thi công lập biên bản nghiệm thu đơn giản ghi nhận: ngày thi công, vị trí lắp đặt, dung tích bể, kết quả thử nước (đạt/không đạt), mực nước thử và thời gian giữ nước. Tài liệu này có giá trị khi cần bảo hành hoặc tranh chấp sau này.

9 Sai Lầm Thi Công Phổ Biến Nhất — Và Hậu Quả Cụ Thể Của Từng Lỗi

# Sai lầm Nguyên nhân thường gặp Hậu quả thực tế
1 Hố đào quá khít kích thước bể Tiết kiệm công đào Không điều chỉnh được hướng ống, không đổ bê tông bọc đều
2 Không lót cát đáy hố Bỏ qua bước, tiết kiệm vật tư Đáy bể lún không đều, nứt vỏ sau 1–2 năm
3 Không bọc bê tông xung quanh bể Nghĩ composite đã đủ cứng Bể nổi lên trong mùa mưa, lệch khỏi vị trí ống
4 Đổ bê tông khi bể rỗng hoàn toàn Chưa thử nước trước Áp lực bê tông tươi bẹp hoặc xê dịch bể
5 Ống vào thấp hơn hoặc bằng ống ra Đấu nối không kiểm tra cao độ Nước thải chảy ngược, ngăn 1 không lắng được
6 Không lắp ống thông hơi Không biết hoặc bỏ qua Bồn cầu sục ngược mùi, nguy cơ tích tụ khí
7 Dùng silicon thông thường trám mối nối Dùng vật liệu sẵn có Bong mối nối sau 1–2 năm, rò rỉ ngầm
8 Lấp đất khi bê tông chưa đông Vội tiến độ công trường Biến dạng lớp bê tông bọc, nứt không đều
9 Không thử áp lực trước khi lấp Bỏ qua bước nghiệm thu Rò rỉ ngầm âm thầm trong 6–12 tháng đầu

Chi Phí Thi Công Thực Tế — Bóc Tách Từng Hạng Mục Để Không Bị Báo Giá Ảo

Chi phí nhân công theo hạng mục

Chi phí nhân công thi công bể phốt composite dao động theo vùng và điều kiện hiện trường. Tại khu vực TP.HCM và Bình Dương, các mức tham chiếu phổ biến hiện nay: đào hố thủ công (đất thường, sâu 1,5–2 m) khoảng 800.000–1.200.000 đồng; hạ bể và đấu nối ống khoảng 500.000–800.000 đồng; đổ bê tông bọc và lấp đất khoảng 600.000–1.000.000 đồng. Tổng nhân công cho bể dung tích 1–2 m³ thường rơi vào 2–3 triệu đồng — đây là mức chuẩn, thấp hơn đáng kể là dấu hiệu bỏ bớt bước.

Chi phí vật tư tham chiếu

Cát vàng hạt trung: 250.000–350.000 đồng/m³. Xi măng PCB40: 90.000–100.000 đồng/bao 50 kg. Đá 1×2: 280.000–350.000 đồng/m³. Ống PVC Ø114 (ống thoát): 45.000–60.000 đồng/m. Keo epoxy composite: 150.000–250.000 đồng/hộp 500g. Đai inox neo bể (nếu cần): 200.000–400.000 đồng/bộ. Tổng vật tư cho bể 1–2 m³ điều kiện bình thường: 1,5–2,5 triệu đồng.

5 câu hỏi cần hỏi đội thi công trước khi ký hợp đồng

Một đội thi công kinh nghiệm sẽ trả lời rõ ràng 5 câu sau — không cần suy nghĩ: (1) Độ dốc ống vào được tính thế nào với cao độ hiện trạng của công trình? (2) Đội có thử nước trước khi đổ bê tông bọc không? (3) Ống thông hơi được đưa lên cao bao nhiêu so với mặt đất? (4) Bê tông bọc chờ bao nhiêu giờ trước khi lấp đất? (5) Nếu phát hiện rò rỉ sau khi lấp đất trong vòng 3 tháng, bên thi công có bảo hành xử lý không?

Đội nào lúng túng hoặc trả lời vòng vo ở bất kỳ câu nào trong số này — nên cân nhắc lại.

Bể phốt composite 1000L chính hãng

Bể phốt composite 1500L chống lún

Bể phốt composite 2000L cho gia đình

Để có đầy đủ thông số kỹ thuật bể và bảng giá theo dung tích trước khi lên kế hoạch thi công, tham khảo tại: Bể Phốt 3 Ngăn Composite – Cấu Tạo, Giá & Nơi Mua Uy Tín và Báo Giá Bể Phốt Composite [Mới Nhất] – Bảng Giá Tận Xưởng Theo Dung Tích & Cách Chọn Đúng.

Công ty Môi Trường Bình Dương — thương hiệu Thiên Ân Điển — sản xuất trực tiếp tại xưởng, không qua trung gian, sẵn sàng tư vấn chọn đúng dung tích và cung cấp bản vẽ kỹ thuật hố đào cho từng dự án cụ thể. Liên hệ hotline: 0917 298 509 – 0902 824 099.



Hình ảnh thi công bể phốt chuyên nghiệp





Lắp Đặt Xong Rồi Sao? — Vận Hành Đúng 30 Ngày Đầu Để Bể Đạt Hiệu Suất Tối Đa

30 ngày đầu — giai đoạn vi sinh chưa ổn định

Bể phốt 3 ngăn hoạt động nhờ quần thể vi sinh vật kỵ khí phân hủy chất hữu cơ. Quần thể này cần 3–6 tuần đầu để hình thành ổn định trong môi trường bể mới. Trong giai đoạn này, tuyệt đối không xả xuống bể: chất tẩy rửa nồng độ cao (nước javel, dung dịch khử khuẩn 70%+), dầu mỡ số lượng lớn, thức ăn thừa số lượng nhiều — những chất này tiêu diệt vi sinh trước khi quần thể kịp hình thành.

Một mẹo nhỏ thực tế: trong 7 ngày đầu, đổ vào bể 2–3 lít nước vo gạo mỗi ngày — đây là môi trường dinh dưỡng giúp vi sinh kỵ khí nhân lên nhanh hơn, rút ngắn thời gian ổn định xuống còn 2–3 tuần.

Kiểm tra lần đầu sau 3 tháng

Sau 3 tháng vận hành, mở nắp kiểm tra ngăn 1 và quan sát: lớp váng nổi (scum) ở trên mặt dày không quá 1/3 chiều cao nước là bình thường; nước ở ngăn 3 phải trong, không có mùi hôi nồng. Nếu nước ngăn 3 đục hoặc mùi nặng sau 3 tháng — nguy cơ cao có vấn đề về đấu nối ống hoặc bể không kín, cần kiểm tra kỹ thuật sớm.

Chu kỳ hút bể đúng

Chu kỳ hút bể phụ thuộc dung tích và số người dùng, không phải "đợi đầy mới hút". Với hộ gia đình 4–6 người dùng bể 1–1,5 m³: hút định kỳ 12–18 tháng một lần. Với hộ 6–10 người dùng bể 2 m³: 18–24 tháng. Hút đúng chu kỳ giữ hiệu suất xử lý ổn định và kéo dài tuổi thọ bể — để bể quá đầy cặn tích tụ tràn sang ngăn 3 làm tắc ống ra.

Nếu bạn đang cân nhắc giữa bể composite và bể nhựa HDPE cho công trình cụ thể, bài phân tích kỹ thuật đầy đủ tại: Bể Phốt Nhựa — Phân Loại, Đặc Tính Kỹ Thuật Và Hướng Dẫn Chọn Đúng Cho Từng Công Trình.

FAQ — 5 Câu Hỏi Thực Địa Thợ Thi Công Hay Gặp Nhất

Có thể lắp bể phốt composite mà không đổ bê tông bọc không?

Về mặt kỹ thuật có thể — nhưng chỉ ở điều kiện đất rất cứng, ổn định, không có nước ngầm và bể không chịu tải trọng từ trên xuống. Trong thực tế xây dựng tại Việt Nam, đặc biệt khu vực TP.HCM và Bình Dương, hầu hết công trình dân dụng không đáp ứng đủ cả 3 điều kiện này cùng lúc. Bỏ bê tông bọc là tiết kiệm chi phí nhỏ nhưng rủi ro lớn — không được khuyến nghị.

Đất ngập nước mùa mưa có lắp được bể composite không?

Được — nhưng bắt buộc có phương án neo chống nổi: đổ tấm bê tông đáy, chôn bu-lông neo, đai inox kẹp thân bể. Đây là kỹ thuật tiêu chuẩn, không phải giải pháp đặc biệt. Chi phí neo tăng thêm khoảng 1,5–3 triệu đồng tùy dung tích bể — hoàn toàn xứng đáng so với chi phí đào lên xử lý bể nổi sau này.

Bể composite 2 m³ nặng bao nhiêu — cần cẩu loại gì?

Bể composite 2 m³ rỗng thường nặng 80–120 kg tùy nhà sản xuất và độ dày vỏ. Có thể hạ bằng cẩu tay (pa lăng xích 1 tấn) kết hợp giá chữ A dựng trên miệng hố. Xe cẩu mini (cẩu tự hành nhỏ) là lựa chọn nhanh hơn nếu hiện trường có không gian. Không nên hạ thủ công bằng người cho bể từ 1,5 m³ trở lên — rủi ro va đập và mất kiểm soát chiều hướng bể quá cao.

Lắp xong mấy ngày mới được xả nước vào dùng?

Sau khi lấp đất: chờ tối thiểu 24 giờ để đất ổn định. Nếu đổ bê tông bọc: chờ 72 giờ sau khi đổ bê tông lần cuối trước khi lấp đất, rồi thêm 24 giờ sau lấp đất. Tổng cộng từ lúc đổ bê tông đến lúc đưa vào sử dụng: tối thiểu 4 ngày. Vội hơn mức này là rủi ro biến dạng kết cấu.

Mối nối ống bị rò rỉ nhỏ có thể tự vá không?

Nếu rò rỉ phát hiện trước khi lấp đất: hoàn toàn tự xử lý được bằng keo epoxy composite, đánh ráp bề mặt, trám và ép chặt 24 giờ. Nếu rò rỉ phát hiện sau khi đã lấp đất và đưa vào sử dụng: cần đánh giá mức độ — rò rỉ nhỏ ở mối nối ống PVC bên ngoài bể có thể khắc phục tại chỗ; rò rỉ từ thân bể composite sau khi chôn cần chuyên gia kiểm tra, đôi khi phải đào lên một phần.

Bài viết được biên soạn bởi: — CEO, Công Ty TNHH TMDV SX XNK Môi Trường Bình Dương

CEO Nguyễn Thị Nhị Trang - Môi Trường Bình Dương
Nguyễn Thị Nhị Trang

CEO - CÔNG TY TNHH TM DV SX XNK MÔI TRƯỜNG BÌNH DƯƠNG

(Đơn vị trực thuộc: THIÊN ÂN ĐIỂN)

Với tư cách là người sáng lập Môi Trường Bình Dương, tôi luôn tâm niệm việc đưa công nghệ tiên tiến nhất vào từng sản phẩm. Trải qua chặng đường phát triển, Môi Trường Bình Dương tự hào khẳng định vị thế là thương hiệu uy tín hàng đầu Việt Nam. Chúng tôi cam kết cung cấp những giải pháp vật liệu tối ưu cho các công trình xây dựng, nội thất và thiết bị ngoài trời, đảm bảo chất lượng bền bỉ cùng thời gian.

Liên hệ tư vấn: 0902.824.099
CÔNG TY TNHH TM DV SX XNK MÔI TRƯỜNG BÌNH DƯƠNG
Đơn vị trực thuộc: THIÊN ÂN ĐIỂN  (Địa chỉ: Ô 49, Lô DC11, Đường D1, KDC Việt Sing, KP4, P. An Phú, TP. Thuận An, TP. Hồ Chí Minh)
Địa chỉ Địa chỉ: 21/6 Khu phố Thắng Lợi 1, phường Dĩ An, Tp. Hồ Chí Minh
Hotline Hotline: 0902.824.099 - 0917.298.509
Xưởng sản xuất Xưởng sản xuất: 181/29, đường An Phú 18, khu phố Bình Phước B, Phường An Phú, TP Hồ Chí Minh, Việt Nam
Kho hàng Miền Nam Kho hàng Miền Nam: 181/29, đường An Phú 18, khu phố Bình Phước B, Phường An Phú, TP Hồ Chí Minh, Việt Nam
Kho hàng Miền Bắc Kho hàng Miền Bắc: Thôn Vạn Tải, Xã Hồng Phong, Huyện Nam Sách, Hải Dương.
Liên hệ ngay với chúng tôi (Hỗ trợ 24/7): Gọi điện 0902.824.099 Zalo 0902.824.099 WhatsApp 0902.824.099 Viber 0902.824.099

(*) Xem thêm

Bình luận
  • Đánh giá của bạn
